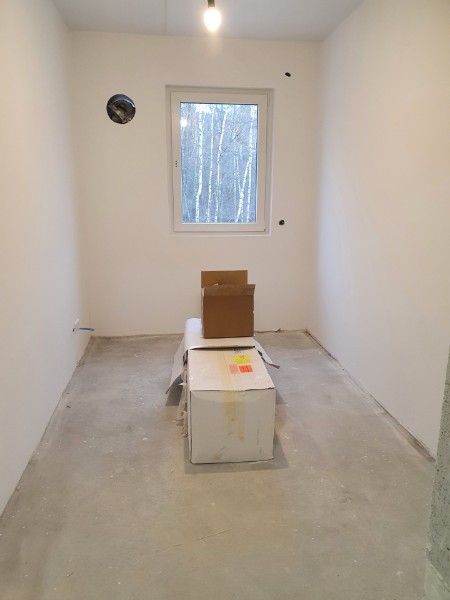

aus der Fotodokumentation (Bautagebuch)
- will be continued -
Weitere Bilder folgen, sobald wir etwas "Luft" dafür haben ...
Juni 2022



01. Dezember 2020








27.11.2020
Haupthaus abgerüstet

28.10.2020
Fenster/ Aussentüren/ Garagentore! Aussenfensterbänke/ Fernwärmeanschluss eingebaut
Tresen gemauert/ Erdgeschoss mit Dämmung ausgelegt für Estrich














06.10.2020
Haupthaus horizontale Abdichtung



30.09.2020
Rohbauten fertiggestellt














29.09.2020
Impressionen D-Mara













02.09.2020

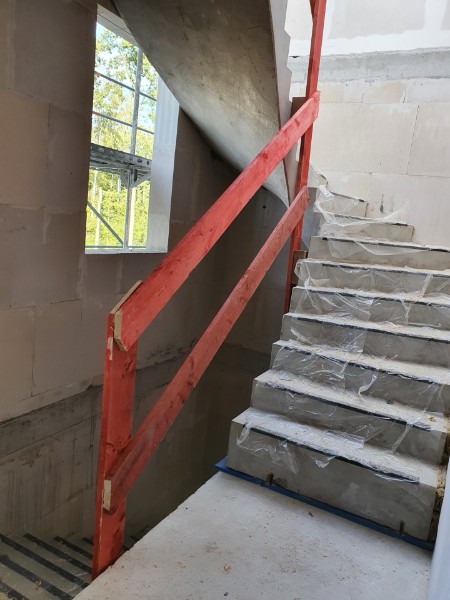

Haupthaus Beginn Treppeneinbau





Haupthaus - Deckenabhängung Decke über EG an Decke über 1. OG betoniert


10.08.2020
Decke über EG Hauptgebäude betoniert
Garage Ringanker betoniert - Rohbau fertiggestellt
Lagergebäude Ringanker betoniert - Rohbau fertiggestellt






07.08.2020
Decke über EG Hauptgebäude 2. Lage Bewehrung eingebaut
Garage Ringanker Bewehrung eingebaut
Lagergebäude Ringanker Bewehrung eingebaut




05.08.2020
Rohdecke über EG Hauptgebäude verlegt
Ringanker Garage geschalt
Ringanker Lagergebäude geschalt



30.07.2020
Mauerwerk EG Hauptgebäude fertiggestellt
Mauerwerk Garage fertiggestellt
Mauerwerk Lagergebäude fertiggestellt


08.07.2020 - Bauzeit bisher: 4 Wochen
Fundamentplatten alle Gebäude fertig betoniert



01.07.2020

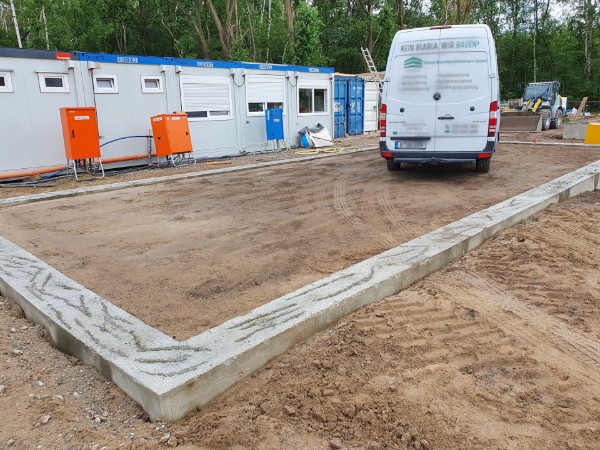

Fundamente alle Gebäude fertiggestellt



18.06.2020

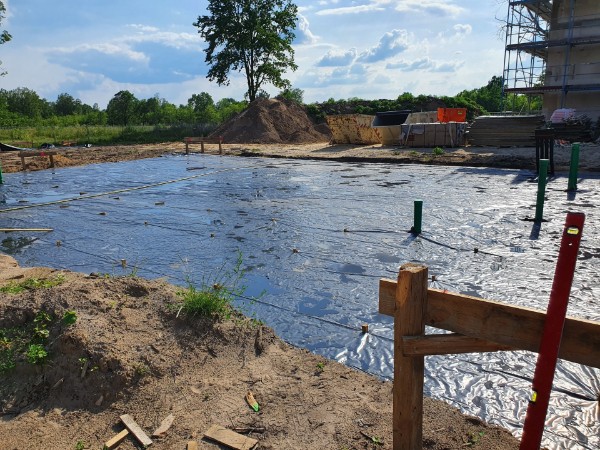

Unterbeton für Gründungssohle alle Gebäude fertiggestellt


17.06.2020
Erdarbeiten Grundungssohle / Medieneinführungen alle Gebäude fertiggestellt



09. Juni 2020
Beginn Erdarbeiten




08. Juni 2020 Baubeginn
Setzen der Schnurböcke / Grobabsteckung
